Przyłączenie domu do sieci to jeden z pierwszych kosztów, które trzeba zaplanować przy budowie albo rozbudowie instalacji, a odpowiedź na pytanie, ile kosztuje przyłącze prądu, zależy głównie od mocy, odległości od sieci i rodzaju przyłącza. W praktyce największe różnice robią nie same formalności, tylko warunki techniczne działki i to, czy sieć biegnie tuż przy ogrodzeniu, czy kilkaset metrów dalej. Poniżej rozbijam temat na konkretne liczby, kroki i pułapki, które najczęściej podbijają budżet.
Najważniejsze liczby i warunki, które trzeba znać przed złożeniem wniosku
- Najczęściej płacisz za opłatę przyłączeniową, a osobno za instalację po stronie domu, czyli m.in. WLZ, rozdzielnicę, szafkę licznikową i pomiary.
- Stawka zależy od mocy przyłączeniowej, rodzaju przyłącza oraz długości odcinka od sieci do działki.
- W 2026 r. w jednej z aktualnych taryf dla niskiego napięcia opłata wynosi 73,78 zł brutto za 1 kW dla przyłącza kablowego i 21,00 zł brutto za 1 kW dla napowietrznego do 200 m.
- Jeżeli przyłącze przekracza 200 m, do każdego dodatkowego metra dolicza się osobną stawkę, co potrafi wyraźnie zmienić koszt całej inwestycji.
- Przy domu jednorodzinnym najważniejsze jest rozsądne dobranie mocy, bo zbyt mała wartość szybko odbija się później na wygodzie i dodatkowych kosztach.
- Na etapie budowy warto patrzeć na przyłącze jak na osobny projekt, a nie tylko formalność do odhaczenia.

Co naprawdę płacisz, gdy zamawiasz przyłączenie domu do sieci
Największe nieporozumienie polega na tym, że wiele osób widzi jedną kwotę i zakłada, że obejmuje ona cały doprowadzenie energii do domu. Tak nie jest. W praktyce trzeba rozdzielić opłatę dla operatora sieci od kosztów po stronie inwestora, czyli wszystkiego, co dzieje się już na Twojej działce i w budynku.
- Opłata przyłączeniowa - wynagrodzenie dla operatora za wykonanie samego przyłącza i osprzętu objętego taryfą.
- Instalacja wewnętrzna - przewody, rozdzielnica, zabezpieczenia, a często także wewnętrzna linia zasilająca, czyli WLZ.
- Szafka i układ pomiarowy - miejsce na licznik, zabezpieczenie przedlicznikowe i osprzęt montowany zgodnie z warunkami technicznymi.
- Prace dodatkowe - projekt, pomiary elektryczne, czasem roboty ziemne, przepusty lub korekta ogrodzenia.

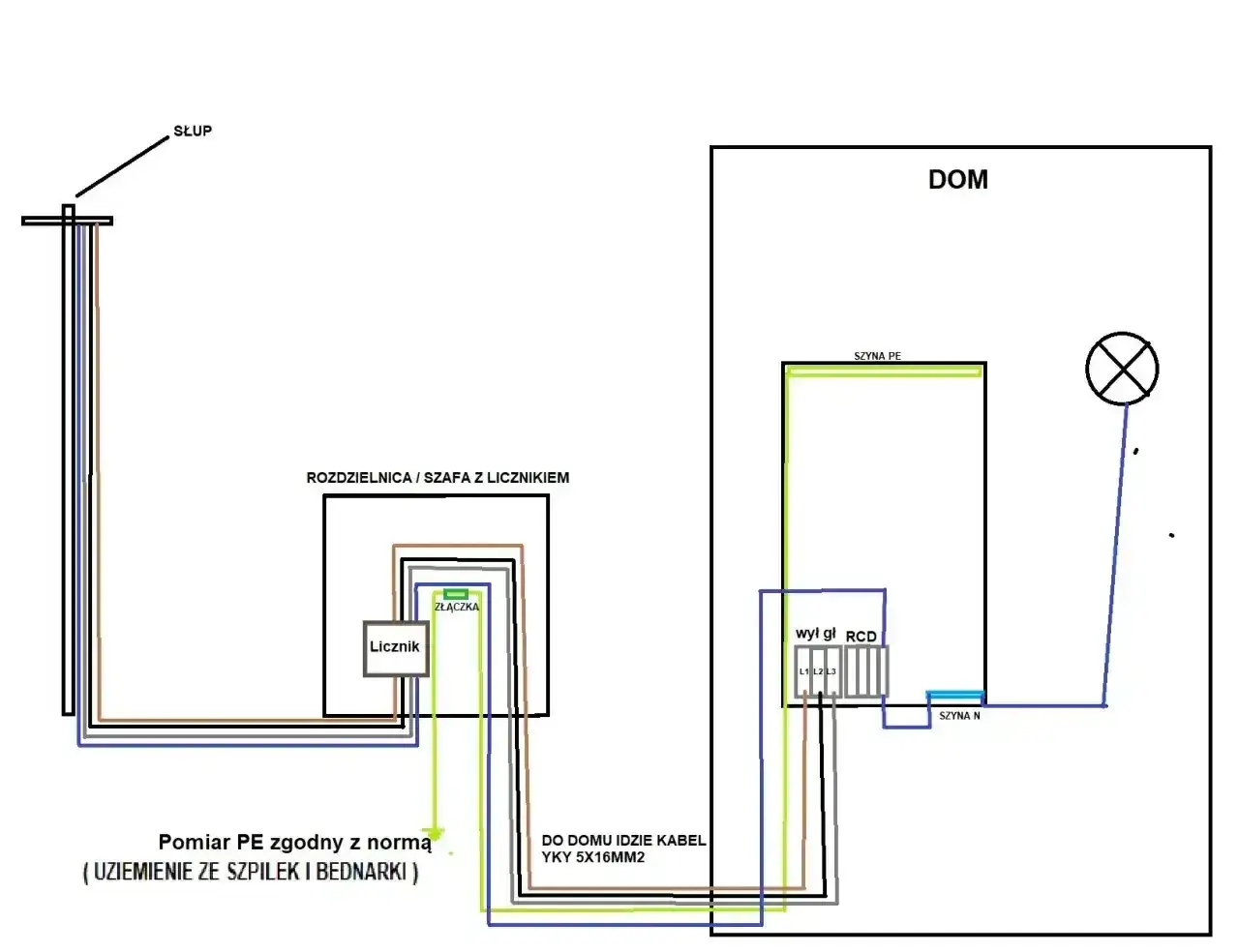

WLZ, czyli wewnętrzna linia zasilająca, to odcinek łączący instalację odbiorczą w budynku ze złączem. To właśnie ten fragment bardzo często jest pomijany w domowych kalkulacjach, a później okazuje się jednym z ważniejszych kosztów całego przedsięwzięcia. Na tym etapie warto już spojrzeć na realne widełki cenowe, bo sama teoria niewiele daje bez konkretnych liczb.
Ile to kosztuje w praktyce w 2026 roku
Najprościej liczyć koszt przyłączenia przez stawkę za każdy kilowat mocy przyłączeniowej. W aktualnej taryfie Enea Operator dla niskiego napięcia stawka wynosi 73,78 zł brutto za 1 kW dla przyłącza kablowego i 21,00 zł brutto za 1 kW dla przyłącza napowietrznego, jeśli odcinek nie przekracza 200 metrów. Gdy przyłącze jest dłuższe, operator dolicza dodatkową opłatę za każdy metr ponad ten limit.
| Moc przyłączeniowa | Przyłącze kablowe do 200 m | Przyłącze napowietrzne do 200 m | Co to oznacza w praktyce |
|---|---|---|---|
| 12 kW | 885,36 zł brutto | 252,00 zł brutto | Typowy punkt wyjścia dla domu z podstawowym wyposażeniem i umiarkowanym obciążeniem. |
| 16 kW | 1 180,48 zł brutto | 336,00 zł brutto | Lepszy zapas, gdy w grę wchodzi kuchnia elektryczna albo większa liczba urządzeń. |
| 25 kW | 1 844,50 zł brutto | 525,00 zł brutto | Rozsądny wariant przy większym domu lub planowanym ogrzewaniu elektrycznym. |
Różnica między przyłączem kablowym a napowietrznym jest wyraźna, ale w nowym budownictwie kablowe jest zwykle częstsze, bo lepiej pasuje do zabudowy i rzadziej wymaga późniejszych zmian. Trzeba jednak pamiętać, że gdy odcinek przekracza 200 m, koszt zaczyna rosnąć dużo szybciej niż sama moc.
Przykład jest prosty: przy 12 kW i 20 metrach ponad limit 200 m opłata operatora wzrasta o kolejne 1 075,80 zł brutto dla kabla albo 794,60 zł brutto dla linii napowietrznej. To właśnie dlatego przy dużych działkach odległość od sieci potrafi mieć większe znaczenie niż sama moc przyłączeniowa.
Po samych liczbach widać już, że budżet trzeba liczyć nie tylko na podstawie taryfy, ale też na podstawie realnego układu działki. Żeby nie zgadywać, dobrze jest przejść od kwot do prostego modelu obliczeń.

Jak samodzielnie policzyć orientacyjny budżet
Moc przyłączeniowa to największa moc czynna, jaką chcesz pobierać jednocześnie. Ja zawsze zaczynam od listy sprzętów, które mogą pracować naraz, bo to daje znacznie lepszy obraz niż samo patrzenie na metraż domu. W praktyce przy nowym budynku najczęściej sens ma zasilanie trójfazowe, bo daje większy komfort i lepiej znosi większe obciążenia.
| Scenariusz | Orientacyjna moc | Kiedy ma sens |
|---|---|---|
| Podstawowy dom lub mieszkanie | 12 kW | Gdy korzystasz z typowych urządzeń i nie planujesz dużych odbiorników elektrycznych. |
| Dom z kuchnią elektryczną | 16 kW | Gdy w domu dochodzi płyta, piekarnik i większa liczba urządzeń pracujących równocześnie. |
| Większy dom lub ogrzewanie elektryczne | 25 kW | Gdy dochodzi ogrzewanie akumulacyjne, podgrzewanie wody albo spory zapas na przyszłość. |
Jeżeli chcesz policzyć budżet w prosty sposób, użyj wzoru: stawka za kW × moc przyłączeniowa, a potem dodaj ewentualne dopłaty za każdy metr powyżej 200 m oraz koszt prac po swojej stronie. Przy takim podejściu od razu widzisz, czy potrzebujesz tysiąca złotych, czy raczej kilku tysięcy.
Ja przy kalkulacji zawsze zakładam niewielki zapas mocy, ale nie zawyżam jej bez potrzeby. Zbyt mała wartość niemal zawsze kończy się później korektą, a ta zwykle kosztuje więcej niż rozsądnie dobrany parametr na starcie.
Kiedy budżet jest już oszacowany, zostaje formalna ścieżka. I to ona decyduje, czy całość zamknie się sprawnie, czy ugrzęźnie na etapie dokumentów.
Jak wygląda procedura od wniosku do podłączenia
Sam proces nie jest skomplikowany, ale wymaga kolejności. Najpierw trzeba ustalić warunki techniczne, potem podpisać umowę, a dopiero później wykonuje się przyłącze i uruchamia zasilanie. TAURON Dystrybucja podaje, że realizacja przyłączenia domu może trwać od kilku do kilkunastu miesięcy, więc to zdecydowanie nie jest etap, który warto zostawiać na ostatnią chwilę.
- Ustalasz operatora sieci i warunki techniczne - sprawdzasz, jaka sieć obejmuje działkę i gdzie znajduje się najbliższy punkt możliwego przyłączenia.
- Składasz wniosek o warunki przyłączenia - zwykle potrzebny jest plan zabudowy lub szkic sytuacyjny oraz dane dotyczące działki i planowanej mocy.
- Odbierasz warunki i projekt umowy - w dokumentach operator opisuje zakres prac, wymagania techniczne i termin realizacji.
- Podpisujesz umowę - to moment, w którym projekt przechodzi z papierów do wykonania.
- Przygotowujesz instalację po swojej stronie - tutaj wchodzi WLZ, rozdzielnica, miejsce na licznik i wszystko, co musi być gotowe przed uruchomieniem energii.
- Operator wykonuje swoje prace i uruchamia zasilanie - po odbiorze i spełnieniu warunków technicznych licznik może zostać założony, a przyłącze oddane do użytku.
Najkrócej mówiąc: warunki przyłączenia i sama budowa przyłącza to dwa różne etapy, a między nimi często mija sporo czasu. Jeśli chcesz wejść w budowę bez przestojów, trzeba zająć się tym wcześniej niż większością innych formalności.
Na papierze procedura wygląda logicznie, ale w praktyce najwięcej problemów robią drobne błędy. I to właśnie one najczęściej wydłużają całą inwestycję bardziej niż sama odległość od sieci.
Najczęstsze błędy, przez które rachunek rośnie
W tym temacie widzę powtarzalny schemat: ludzie koncentrują się na jednej kwocie z taryfy, a później zaskakują ich koszty uboczne. To nie jest kwestia złej woli operatora, tylko złego planowania po stronie inwestora.
- Zbyt niska moc przyłączeniowa - po uruchomieniu domu okazuje się, że nie da się wygodnie używać kilku urządzeń naraz.
- Nieuwzględnienie długości przyłącza - im dalej do sieci, tym szybciej rośnie koszt każdego kolejnego metra.
- Mylenie przyłącza z instalacją wewnętrzną - opłata dla operatora nie obejmuje całej elektryki w budynku.
- Brak miejsca na szafkę i licznik - późniejsze poprawki w ogrodzeniu albo przy wejściu potrafią być kłopotliwe i kosztowne.
- Niekompletny wniosek - każdy brak formalny to przynajmniej opóźnienie, a czasem konieczność składania dokumentów od nowa.
- Wybór wariantu tylko po cenie - najtańsza opcja nie zawsze jest najlepsza, zwłaszcza gdy planujesz rozbudowę domu, pompę ciepła albo ładowarkę do auta.
To są rzeczy, które z pozoru wydają się drobiazgiem, a właśnie one najczęściej robią różnicę między rozsądną inwestycją a ciągiem poprawek. Dobrze zaplanowane przyłącze jest po prostu mniej męczące w całym cyklu budowy.
Dlatego przed złożeniem wniosku warto jeszcze raz spojrzeć na całość z perspektywy działki, projektu domu i przyszłych potrzeb energetycznych.
Co sprawdzić przed złożeniem wniosku, żeby nie przepłacić
Gdybym miał wskazać tylko kilka rzeczy, które realnie zmniejszają ryzyko przepłacenia, wybrałbym te najbardziej praktyczne. Nie wymagają specjalistycznej wiedzy, a potrafią oszczędzić sporo nerwów i pieniędzy.
- Ustal realną moc, a nie tylko minimalną potrzebną na dziś.
- Sprawdź, czy na działce bardziej opłaca się przyłącze kablowe, czy napowietrzne.
- Zaplanowany wcześniej punkt licznika i szafka przy granicy działki ułatwiają odbiór prac.
- Zadbaj o komplet dokumentów już przy pierwszym wniosku.
- Policz osobno koszt operatora i koszt instalacji po stronie domu.
- Jeśli działka jest duża, od razu sprawdź wpływ odległości od sieci na budżet.
Najrozsądniejsze podejście jest proste: najpierw budżet, potem moc, potem trasa przyłącza, a dopiero na końcu szczegóły formalne. Jeśli potraktujesz przyłącze jako osobny etap projektu technicznego, a nie jedną rubrykę do odhaczenia, dużo łatwiej unikniesz niespodzianek i zamkniesz całość w sensownych kosztach.
