Przyłącze gazu od skrzynki do domu - formalności i koszty

Liwia Dudek

Liwia Dudek

|

2 września 2026

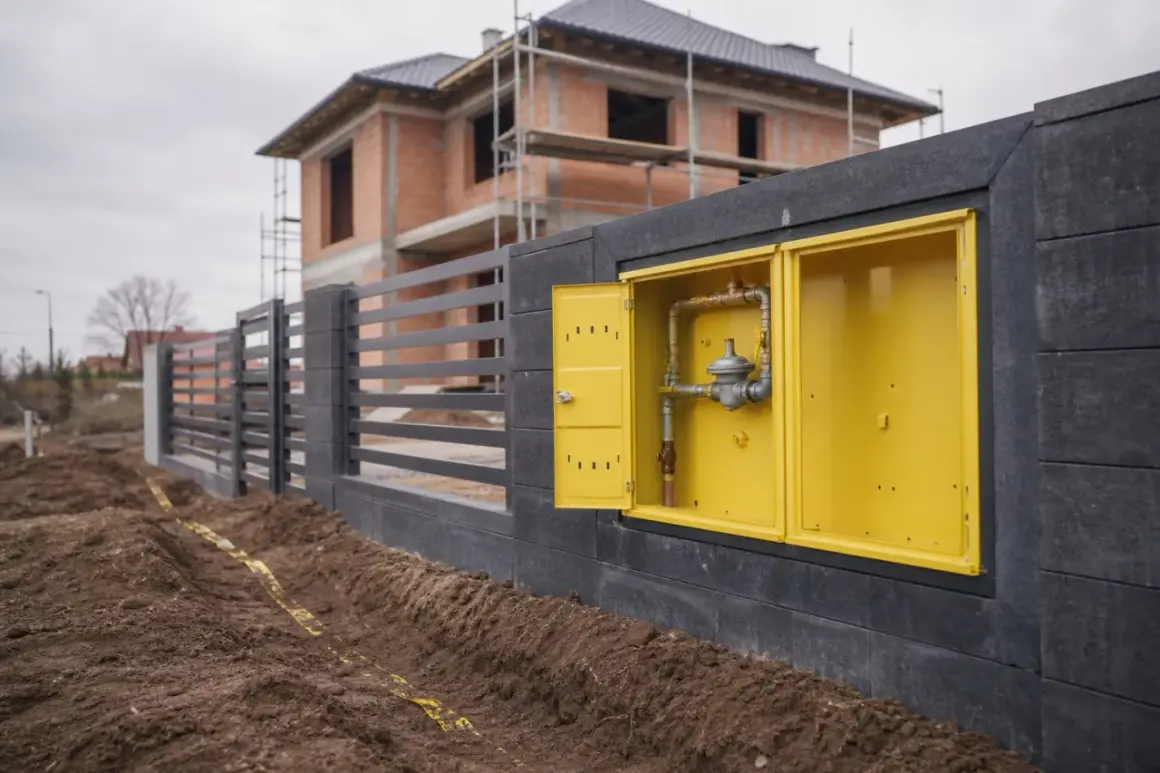

Żółta skrzynka z przyłączem gazu od skrzynki do domu, na tle budowanego domu i ogrodzenia.

Przyłącze gazu od skrzynki do domu to etap, który często decyduje o tym, czy cała inwestycja będzie szybka, przewidywalna i sensowna kosztowo. W praktyce chodzi nie tylko o rurę biegnącą do budynku, ale też o podział odpowiedzialności, projekt, wykonanie, odbiory i uruchomienie instalacji. Poniżej porządkuję to po ludzku: co trzeba załatwić, ile to kosztuje, jakie materiały mają sens i gdzie inwestorzy najczęściej tracą czas albo pieniądze.

Najważniejsze informacje o doprowadzeniu gazu do domu

  • To nie jest jeden etap, lecz kilka powiązanych działań: formalności, projekt, wykonanie odcinka zewnętrznego, odbiór i uruchomienie instalacji.
  • Operator zajmuje się swoim zakresem, a właściciel domu swoim - granica odpowiedzialności zwykle przebiega przy szafce lub punkcie przyłączenia.
  • Na kompletne warunki przyłączenia warto czekać nawet do 90 dni, a ich ważność wynosi 2 lata.
  • Montaż licznika gazowego jest bezpłatny, ale sam odcinek od skrzynki do domu i instalacja wewnętrzna już nie.
  • Największy wpływ na koszt mają długość trasy, rodzaj gruntu, kolizje z innymi mediami i konieczność odtworzenia nawierzchni.
  • Bez próby szczelności i poprawnych protokołów gazu nie uruchomisz - to jest etap, którego nie da się ominąć.

Projekt instalacji gazowej: przyłącze gazu od skrzynki do domu, widok planu i wizualizacja 3D kotła gazowego.

Gdzie kończy się przyłącze, a zaczyna instalacja w budynku

Ja zawsze zaczynam od tego rozróżnienia, bo ono porządkuje całą inwestycję. W języku codziennym mówi się o „doprowadzeniu gazu do domu”, ale formalnie to zwykle dwa różne obszary: przyłącze i punkt pomiarowy oraz instalacja gazowa w budynku. Jeśli skrzynka stoi na granicy działki albo przy ogrodzeniu, odcinek od niej do ściany domu bywa już traktowany jako część instalacji, a nie jako zadanie operatora.

W praktyce oznacza to, że inny podmiot odpowiada za doprowadzenie gazu do miejsca pomiaru, a inny za dalszy fragment prowadzący do urządzeń w domu. To nie jest drobna formalność. Od tej granicy zależą koszty, projekt, zakres robót ziemnych i to, kto podpisuje kolejne dokumenty. Im wcześniej to wyjaśnisz, tym mniej później nerwowych telefonów do wykonawcy i gazowni.

  • Szafka gazowa to miejsce, w którym zwykle znajduje się armatura i układ pomiarowy.
  • Odcinek zewnętrzny prowadzi od punktu przyłączenia do budynku lub do strefy wejścia instalacji.
  • Instalacja wewnętrzna zaczyna się za kurkiem głównym i zasila odbiorniki, na przykład kocioł lub kuchenkę.

To rozróżnienie brzmi technicznie, ale w realnym budżecie jest bardzo praktyczne, bo właśnie ono pokazuje, gdzie kończy się zakres operatora, a gdzie zaczyna koszt po stronie właściciela domu.

Jak przejść przez formalności bez zbędnych poprawek

Pracownik z identyfikatorem i planem sytuacyjnym omawia przyłącze gazu od skrzynki do domu.

Jeśli miałbym streścić cały proces w jednym zdaniu, to powiedziałbym tak: najpierw sprawdzasz, czy sieć w ogóle jest dostępna, potem prosisz o warunki, a dopiero później zamawiasz wykonanie i odbiór. Według gov.pl kompletne postępowanie o wydanie warunków przyłączenia może trwać do 90 dni, a same warunki są ważne 2 lata od doręczenia. To wystarczająco długo, by zaplanować roboty, ale nie na tyle długo, by odkładać wszystko na ostatnią chwilę.

  1. Sprawdzenie możliwości przyłączenia - zaczynam od ustalenia, czy w pobliżu domu w ogóle jest sieć gazowa. Jeśli jej nie ma, proces może się zatrzymać jeszcze przed startem.
  2. Złożenie wniosku o warunki - do wniosku zwykle dołącza się mapę sytuacyjną i zaznacza proponowaną lokalizację szafki gazowej lub kotłowni.
  3. Otrzymanie warunków i podpisanie umowy - na tym etapie operator określa parametry techniczne, a inwestor wie, co dokładnie ma zostać wykonane.
  4. Projekt i przygotowanie dokumentów budowlanych - jeśli budujesz lub rozbudowujesz instalację gazową, trzeba działać zgodnie z Prawem budowlanym i lokalnymi wymaganiami formalnymi.
  5. Wykonanie robót przez uprawnioną ekipę - tu nie ma miejsca na przypadkową firmę z ogłoszenia, bo instalacja gazowa wymaga doświadczenia i kwalifikacji G3.
  6. Zgłoszenie gotowości do napełnienia instalacji - po tym dokumentem operator montuje układ pomiarowy, napełnia instalację gazem i uruchamia dostawy.

Warto też pamiętać o jednej rzeczy, którą często pomija się na początku: jeśli instalacja nie zostanie napełniona gazem w ciągu 6 miesięcy od głównej próby szczelności, zwykle trzeba ją powtórzyć. To drobiazg tylko z pozoru, bo potrafi wygenerować dodatkowy koszt i opóźnienie. Kiedy formalności są już poukładane, najczęściej pojawia się następne pytanie: ile to wszystko będzie kosztować?

Ile kosztuje taki odcinek i co najbardziej podnosi cenę

Przy gazie najłatwiej przepłacić nie wtedy, gdy rury są drogie, tylko wtedy, gdy trasa robi się długa, kręta albo koliduje z innymi mediami. Zestawiając aktualne wyceny i cenniki rynkowe, za całość prac związanych z doprowadzeniem gazu do domu trzeba zwykle liczyć od około 5 000 do 20 000 zł. Krótkie i proste odcinki zamykają się bliżej dolnej granicy, a długie przebiegi pod podjazdem, ogrodem lub kostką szybko windują budżet.

Element Orientacyjny koszt Co wpływa na cenę
Projekt i przygotowanie dokumentów ok. 1 500-3 500 zł Zakres projektu, mapa do celów projektowych, geodeta, liczba uzgodnień
Odcinek od skrzynki do domu ok. 150-250 zł/mb samej robocizny Długość trasy, rodzaj gruntu, głębokość wykopu, ilość kolan i przejść
Kompletny fragment z materiałem i robotami ziemnymi często ok. 4 000-7 000 zł Odtworzenie nawierzchni, trudny teren, kolizje z innymi instalacjami
Montaż licznika gazowego 0 zł To standardowa czynność po stronie operatora
Rozbudowa instalacji wewnętrznej zależnie od zakresu osobny budżet Liczba odbiorników, długość przewodów, wymagania projektu, komin, wentylacja

W mojej ocenie największe różnice w kosztach robią trzy rzeczy: odległość między szafką a domem, konieczność rozkopywania gotowej nawierzchni i poziom przygotowania działki. Jeżeli trzeba przecinać kostkę, podjazd albo nowe nasadzenia, koszt przestaje być „przyłączeniowy”, a zaczyna być po prostu budowlany. Dobrze zaprojektowana trasa oszczędza więcej niż negocjowanie samej stawki za metr.

Warto też odróżnić opłatę za przyłączenie od kosztu całej instalacji. Operator rozlicza swój zakres według taryfy i długości odcinka, a właściciel domu płaci później za projekt, wykonanie, odbiór i wszystko to, co dzieje się już na działce lub w budynku. Ten porządek pomaga uniknąć złudzenia, że „gazownia zrobi wszystko”. Nie zrobi.

Jakie materiały i układ instalacji sprawdzają się w praktyce

Jeżeli temat dotyczy domu jednorodzinnego, to nie szukałbym „najtańszego materiału”, tylko takiego układu, który będzie bezpieczny, czytelny serwisowo i odporny na warunki na działce. Najczęściej sensowny układ jest prosty: odcinek zewnętrzny prowadzi się tak, aby był chroniony i łatwy do zlokalizowania, a instalację wewnątrz budynku robi się z materiału dopuszczonego przez projekt i wykonawcę.

Rozwiązanie Gdzie ma sens Największy plus Na co uważać
PE w gruncie Odcinek zewnętrzny od skrzynki do budynku Odporność na korozję i dobra elastyczność trasy Wymaga poprawnych przejść i ochrony mechanicznej
Stal czarna Instalacja wewnętrzna w budynku Sztywność i przewidywalność podczas eksploatacji Trzeba zadbać o zabezpieczenie antykorozyjne i estetyczne prowadzenie
Miedź twarda Wybrane instalacje wewnętrzne, jeśli projekt to dopuszcza Porządek montażu i łatwiejsze prowadzenie w niektórych układach Nie traktowałbym jej jako automatycznie lepszej dla każdego domu

Najlepsze instalacje nie wyglądają spektakularnie. One po prostu są logiczne: bez niepotrzebnych załamań, z wygodnym dostępem do armatury, bez przeciskania rur tam, gdzie później nikt nie będzie miał dostępu serwisowego. Jeśli ktoś proponuje rozwiązanie „na skróty”, które oszczędza dziś kilkaset złotych, a za dwa lata komplikuje przegląd albo naprawę, zwykle nie jest to dobra oszczędność.

Ja szczególnie zwracam uwagę na przejście z odcinka zewnętrznego do budynku. To miejsce powinno być przemyślane, widoczne i zgodne z projektem, bo właśnie tam najczęściej zaczynają się późniejsze problemy z odbiorem albo eksploatacją.

Kto powinien to wykonać i co trzeba mieć do odbioru

Przy gazie nie testowałbym przypadkowych ekip. Projekt instalacji i sam montaż warto zlecić fachowcowi z odpowiednimi kwalifikacjami gazowymi G3, bo to on odpowiada za poprawność rozwiązania, próbę szczelności i komplet dokumentów. W oficjalnych materiałach myORLEN podkreśla też, że montaż licznika gazowego jest bezpłatny, a samo uruchomienie dostaw następuje dopiero po dostarczeniu właściwego zgłoszenia o gotowości instalacji.

Do odbioru i uruchomienia zwykle potrzebujesz nie tylko samej instalacji, ale też potwierdzenia jej szczelności oraz, jeśli dotyczy, protokołu kominiarskiego. To ważne, bo gaz nie rusza „na słowo honoru”. Najpierw musi być papier, potem montaż układu pomiarowego, a dopiero na końcu napełnienie instalacji i start dostaw.

  • Projekt - pokazuje przebieg rur, lokalizację szafki i sposób włączenia do budynku.
  • Protokół próby szczelności - potwierdza, że instalacja nie ma nieszczelności.
  • Dokumenty kominiarskie - potrzebne tam, gdzie gaz współpracuje z kotłem i układem spalinowym.
  • Zgłoszenie gotowości do napełnienia - bez tego operator zwykle nie uruchomi dostaw.

Jeżeli instalacja była przebudowywana albo przez dłuższy czas nie była napełniona gazem, nie zakładałbym, że stare dokumenty nadal wystarczą. W praktyce właśnie tu pojawiają się opóźnienia, bo inwestor pamięta o rurach i kotle, ale zapomina o papierach, których nie da się później uzupełnić „na szybko”.

Jak uniknąć najdroższych poprawek na końcu budowy

Najwięcej problemów widzę nie na etapie samego montażu, tylko wcześniej, kiedy działka jeszcze nie jest dobrze przygotowana. Jeśli mam podpowiedzieć jedną rzecz, to powiedziałbym: trasę i lokalizację szafki trzeba ustalić zanim powstanie kostka, podjazd i ogrodzenie. To banalne tylko na papierze. W praktyce właśnie tutaj znika najwięcej pieniędzy.

  • Sprawdź, czy szafka gazowa nie wchodzi w kolizję z ogrodzeniem, bramą, tarasem albo przyszłym układem podjazdu.
  • Nie zamawiaj wykonawcy bez ustalonego zakresu: osobno policz projekt, wykop, materiały, zasypkę i odtworzenie nawierzchni.
  • Jeśli dom jest już w trakcie wykończenia, zaplanuj wejście instalacji tak, by nie demolować świeżych tynków i posadzek.
  • Poproś o jasny harmonogram: kiedy projekt, kiedy roboty ziemne, kiedy próba szczelności, kiedy odbiór.
  • Nie odkładaj komina i wentylacji na koniec, bo gazownicy i kominiarz potrafią zatrzymać uruchomienie na samym finiszu.

Najrozsądniej traktuję ten temat jak część większej układanki budowlanej, a nie osobne „załatwienie gazu”. Jeśli dobrze ustawisz trasę, wykonawcę i dokumenty, samo uruchomienie zwykle przebiega bez większych niespodzianek. A jeśli planujesz gaz w nowym domu, najwięcej zyskasz nie na cięciu jakości, tylko na dobrym projekcie i wcześniejszym sprawdzeniu całego przebiegu od skrzynki do budynku.

FAQ - Najczęstsze pytania

Najczęściej granica przebiega przy szafce gazowej lub punkcie pomiarowym. Za doprowadzenie gazu do tego miejsca odpowiada operator, a odcinek dalej - od skrzynki do domu i instalacja wewnętrzna - zwykle należą do właściciela budynku. To właśnie ta granica decyduje o kosztach i zakresie dokumentów.

Na kompletne warunki przyłączenia można czekać nawet do 90 dni. Po doręczeniu są ważne 2 lata, więc dają czas na projekt i wykonanie, ale nie warto zwlekać z robotami do ostatniej chwili.

Całość prac to zwykle około 5 000-20 000 zł. Projekt i dokumenty kosztują mniej więcej 1 500-3 500 zł, a sama robocizna za odcinek od skrzynki do domu to około 150-250 zł za metr. Najmocniej podnoszą cenę długa trasa, trudny grunt, kolizje z mediami i odtwarzanie nawierzchni.

W gruncie najczęściej stosuje się PE, bo jest odporny na korozję i elastyczny. We wnętrzu domu często wybiera się stal czarną, a miedź twardą tylko wtedy, gdy dopuszcza to projekt i wykonawca. Kluczowe jest, by prowadzenie rur było logiczne, bez zbędnych załamań i z dostępem serwisowym.

Potrzebny jest projekt, protokół próby szczelności i, jeśli dotyczy, dokument kominiarski. Bez zgłoszenia gotowości do napełnienia instalacji operator zwykle nie uruchomi dostaw, a jeśli instalacja nie zostanie napełniona w ciągu 6 miesięcy od próby szczelności, próba może wymagać powtórzenia.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

warunki przyłączenia szafka gazowa próba szczelności licznik gazowy przyłącze gazowe

Udostępnij artykuł

Autor Liwia Dudek
Liwia Dudek
Nazywam się Liwia Dudek i od 15 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zaczęło się już w dzieciństwie, kiedy z pasją obserwowałam, jak zmieniają się przestrzenie wokół mnie. W ciągu tych lat zdobyłam doświadczenie, które pozwala mi zrozumieć zarówno techniczne aspekty budowy, jak i estetykę aranżacji wnętrz. Lubię dzielić się wiedzą na temat najnowszych trendów, praktycznych rozwiązań oraz tego, jak w prosty sposób można poprawić funkcjonalność i wygląd przestrzeni. Pracując nad artykułami, zawsze staram się weryfikować źródła i porównywać różne informacje, aby dostarczyć czytelnikom rzetelne i zrozumiałe treści. Moim celem jest nie tylko informowanie, ale także ułatwienie zrozumienia skomplikowanych zagadnień związanych z budownictwem i aranżacją wnętrz. Chcę, aby każdy mógł odnaleźć inspirację i praktyczne wskazówki, które pomogą mu w realizacji własnych projektów.
