Budowa domu rzadko kończy się na samym projekcie budynku. Jednym z pierwszych realnych wydatków bywa doprowadzenie wody, a przy odcinku 50 m różnice cenowe potrafią być duże, bo do rachunku dochodzą projekt, geodezja, roboty ziemne i formalności. W praktyce największe znaczenie ma tu nie sama długość, tylko to, jak rozbije się realny koszt przyłącza wody 50m na poszczególne etapy i czy trasa biegnie przez własny grunt, czy przez pas drogowy.
Najważniejsze liczby na start
- Za 50 m przyłącza wodociągowego trzeba dziś zwykle liczyć około 12 000-25 000 zł, a w trudniejszych warunkach jeszcze więcej.
- Sam odcinek robót i materiałów bywa liczony w widełkach 200-400 zł za metr, ale to nie zamyka całego budżetu.
- Do ceny dochodzą zwykle projekt, geodezja, uzgodnienia i odbiór, czyli kolejne kilkaset do kilku tysięcy złotych.
- Przekop przez drogę, asfalt lub kostkę potrafi podnieść koszt wyraźnie bardziej niż sama długość przyłącza.
- Co do zasady to inwestor finansuje budowę przyłącza, a nie przedsiębiorstwo wodociągowe.
- Im wcześniej sprawdzisz przebieg sieci i warunki terenowe, tym mniejsze ryzyko kosztownej niespodzianki.

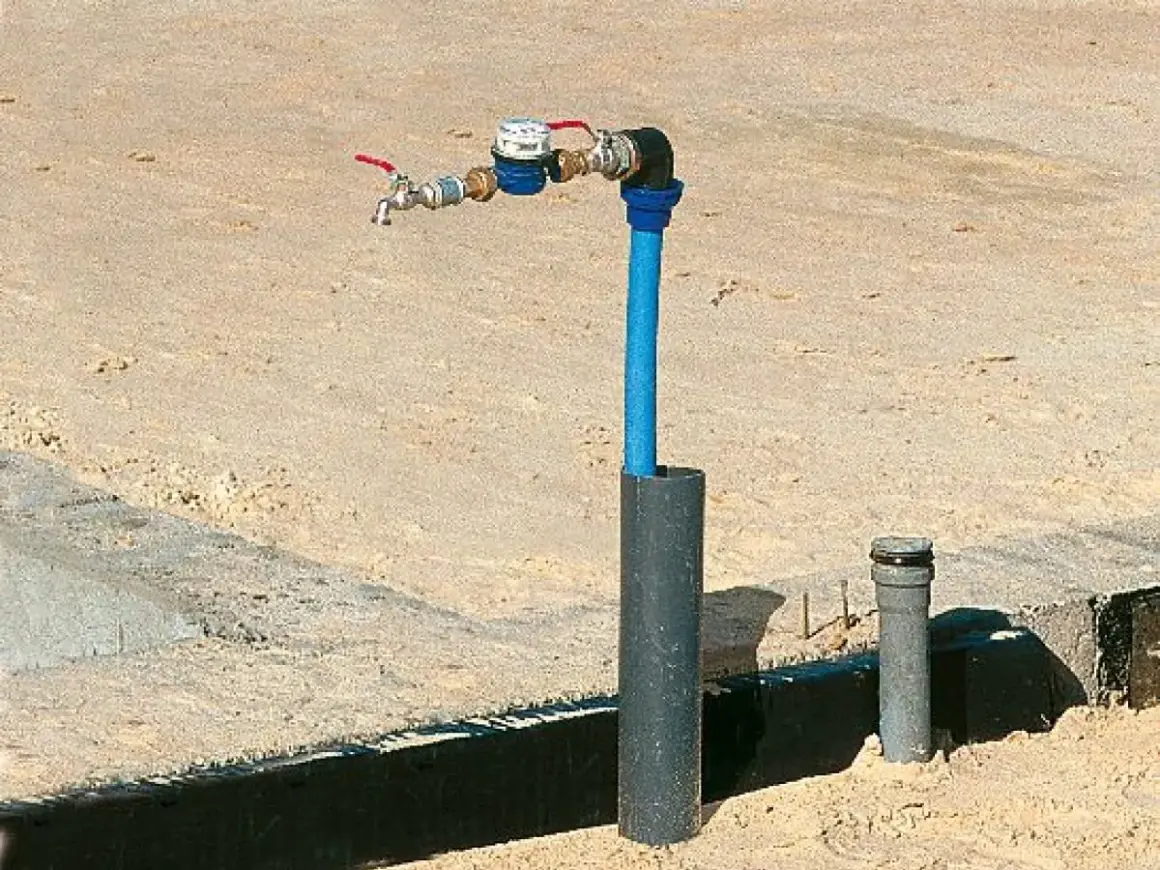

Ile naprawdę kosztuje przyłącze wody na odcinku 50 m
Przy długości 50 m nie mówimy już o symbolicznym podłączeniu, tylko o inwestycji, która zaczyna przypominać małe uzbrojenie działki. Ja traktuję taki odcinek jako wariant, w którym sam metr rury ma znaczenie, ale równie ważne są prace towarzyszące.
| Składnik budżetu | Typowy przedział | Co obejmuje |
|---|---|---|
| Projekt i plan sytuacyjny | 400-1 500 zł | Dokumentacja przygotowana przez uprawnionego projektanta lub plan na mapie do celów projektowych. |
| Geodeta, mapa, inwentaryzacja | 600-1 200 zł | Wytyczenie trasy, mapa do projektu, pomiar powykonawczy po zakończeniu robót. |
| Roboty ziemne, rura, armatura, montaż | 10 000-20 000 zł | Wykop, ułożenie przewodu, zasypka, podłączenie, podstawowe materiały i robocizna. |
| Odtworzenie nawierzchni | 0-8 000+ zł | Asfalt, kostka, chodnik, zjazd lub inne nawierzchnie, które trzeba przywrócić po wykopie. |
| Uzgodnienia i opłaty administracyjne | 300-1 500 zł | Warunki przyłączenia, uzgodnienia branżowe, zgody zarządcy drogi, odbiory. |
| Łącznie | 12 000-30 000+ zł | Wariant orientacyjny dla samego przyłącza wodociągowego na 50 m. |
Najprościej mówiąc: 50 m rury samo w sobie nie kosztuje „tyle i tyle”, tylko generuje cały pakiet wydatków. Jeśli trasa biegnie po miękkim gruncie, bez kolizji i bez naruszania nawierzchni, da się utrzymać budżet bliżej dolnej granicy. Gdy dochodzi asfalt, trzeba przekroczyć drogę albo lokalny gestor wymaga dodatkowych uzgodnień, koszt rośnie szybciej niż większość inwestorów zakłada na starcie.
Co najbardziej podbija cenę przy takiej długości
W przyłączu wodociągowym nie płaci się wyłącznie za materiał. Najwięcej zamieszania robią warunki techniczne, a te potrafią zmienić prostą wycenę w projekt z dodatkowymi tysiącami złotych.
| Czynnik | Wpływ na cenę | Dlaczego to ważne |
|---|---|---|
| Przejście przez pas drogowy | Wysoki | Trzeba często odtworzyć nawierzchnię i uzyskać dodatkowe zgody, co podnosi koszt i wydłuża czas. |
| Rodzaj gruntu | Średni do wysokiego | Grunt podmokły, gliniasty albo z dużą ilością kamieni spowalnia roboty i zwiększa ryzyko komplikacji. |
| Głębokość i profil wykopu | Średni | Im głębiej trzeba kopać, tym więcej pracy, zabezpieczeń i materiału do zasypania. |
| Wymagania lokalnego wodociągu | Średni | Różne przedsiębiorstwa mają różne standardy dotyczące projektu, odbioru i zastosowanych materiałów. |
| Lokalizacja działki | Średni | W dużych miastach i na terenach o gęstej zabudowie usługi są zwykle droższe niż na mniej obciążonym rynku. |
| Studnia wodomierzowa | Wysoki | Jeśli nie da się wykonać standardowego rozwiązania, studnia potrafi dodać kilka tysięcy złotych do rachunku. |
Ja w takich kalkulacjach zawsze zaczynam od jednego pytania: czy rura pójdzie wyłącznie po mojej działce, czy trzeba wejść w teren publiczny. To zwykle najszybszy sposób, żeby odróżnić budżet przewidywalny od budżetu, który może urosnąć o kilka tysięcy złotych bez żadnej zmiany długości przyłącza.
Jak wygląda realizacja przyłącza krok po kroku
Proces nie jest skomplikowany, ale wymaga porządku. Z mojego doświadczenia najwięcej czasu tracą osoby, które chcą zacząć od koparki, a dopiero później myślą o dokumentach.
- Wniosek o warunki przyłączenia - to pierwszy formalny krok. W praktyce trzeba podać dane działki, planowane zapotrzebowanie na wodę i szkic sytuacyjny.
- Projekt albo plan sytuacyjny - na tej podstawie ustala się przebieg przewodu, miejsce włączenia i sposób prowadzenia instalacji.
- Uzgodnienia dodatkowe - jeśli trasa przecina cudzy grunt, drogę lub infrastrukturę techniczną, wchodzą zgody i opłaty dodatkowe.
- Roboty ziemne i montaż - ekipa wykonuje wykop, układa przewód, montuje armaturę i zabezpiecza całość przed zasypaniem.
- Próby i odbiór - po zakończeniu robót potrzebna jest kontrola poprawności wykonania oraz dokumentacja odbiorowa.
- Geodezyjna inwentaryzacja powykonawcza - to etap, który bywa pomijany w amatorskich kalkulacjach, a potem przypomina o sobie przy finalizacji całej inwestycji.

Warto pamiętać, że po stronie inwestora zwykle pozostają roboty związane z budową przyłącza, natomiast wodomierz główny nie powinien być traktowany jak kolejny wydatek „z automatu” po Twojej stronie. To ważne rozróżnienie, bo na etapie rozmów z wykonawcą łatwo pomylić elementy, które faktycznie finansujesz, z tymi, które wynikają z obowiązków przedsiębiorstwa wodociągowego.
Jak obniżyć wydatek bez cięcia jakości
Przy 50 m nie da się zbić kosztu do poziomu symbolicznego, ale można uniknąć przepłacania. I właśnie na tym etapie najczęściej widać różnicę między dobrą a przeciętną organizacją inwestycji.
- Sprawdź przebieg sieci przed zakupem działki - czasem sama odległość do wodociągu zmienia budżet bardziej niż późniejsze negocjacje z wykonawcą.
- Poprowadź trasę najkrótszą możliwą drogą - każdy zbędny metr to nie tylko rura, ale też wykop, zasypka i robocizna.
- Poproś o wycenę rozbitą na części - projekt, materiały, robocizna, odtworzenie nawierzchni i formalności powinny być osobno, bo wtedy łatwiej wyłapać zawyżone pozycje.
- Porównaj co najmniej 2-3 wykonawców - różnice w podejściu do formalności i sprzętu bywają większe niż sama różnica cenowa za metr.
- Łącz roboty tylko wtedy, gdy to ma sens - wspólny wykop przy wodzie i kanalizacji może oszczędzić pieniądze, ale źle zaplanowany potrafi utrudnić odbiory i wydłużyć harmonogram.
- Nie pomijaj dokumentacji powykonawczej - oszczędność na końcu bywa pozorna, bo później utrudnia odbiory i kolejne etapy budowy.
Jest jedna pułapka, którą widzę bardzo często: inwestor zakłada, że własna koparka albo „znajomy fachowiec” załatwią sprawę taniej. Czasem tak jest, ale jeśli trzeba później poprawiać trasę, odtwarzać nawierzchnię albo domykać brakujące dokumenty, oszczędność znika szybciej, niż się pojawiła.
Na co patrzeć w wycenie, żeby 50 m nie zamieniło się w rachunek bez kontroli
Przy takim przyłączu nie kupuję nigdy samej ceny „za całość”. Interesuje mnie to, co jest w środku wyceny, bo właśnie tam ukrywają się różnice, które później bolą najbardziej.
- Zakres robót - czy oferta obejmuje tylko wykop i ułożenie rury, czy także zasypkę, odtworzenie terenu i uporządkowanie działki.
- Materiały - warto wiedzieć, czy w cenie są rury, złączki, zawory, skrzynka lub inne elementy armatury.
- Formalności - projekt, uzgodnienia, zgłoszenia i odbiór powinny być opisane jasno, a nie ukryte pod jedną pozycją „obsługa inwestycji”.
- Pas drogowy - jeśli wchodzi w grę, musi być osobno opisany sposób odtworzenia nawierzchni i odpowiedzialność za ten fragment.
- Geodezja - inwentaryzacja powykonawcza jest ważna, bo bez niej końcówka inwestycji potrafi się niepotrzebnie przeciągnąć.
- Terminy - dobra wycena bez realnego harmonogramu niewiele znaczy, zwłaszcza gdy prace zależą od pogody i uzgodnień z gestorem sieci.
Jeśli oferta nie rozpisuje tych elementów osobno, traktuję ją jako sygnał ostrzegawczy. Przy 50 m o końcowej cenie decydują właśnie szczegóły, a nie sam nagłówek w kosztorysie. Najbezpieczniej zacząć od mapy sieci, sprawdzenia warunków przyłączenia i dopiero potem porównywać wykonawców, bo to daje realny obraz budżetu i pozwala uniknąć nerwowych dopłat na końcu.
