  • Przyłącze elektryczne do domu - jak dobrać moc i uniknąć błędów

Przyłącze elektryczne do domu - jak dobrać moc i uniknąć błędów

Liwia Dudek

Liwia Dudek

|

14 kwietnia 2026

Przewody elektryczne NKT: instalacyjne, oświetleniowe, do urządzeń 2/3-fazowych i energetyczne. Unikaj błędów przy doborze przyłącza elektrycznego.

Przyłącze elektryczne to jedna z tych rzeczy, które najlepiej uporządkować zanim na działce pojawi się ekipa od fundamentów. Od niego zależy, czy w domu będzie stabilne zasilanie, jak szybko ruszy budowa i ile realnie zapłacisz za doprowadzenie energii do budynku. W praktyce liczą się trzy sprawy: formalności, dobór mocy i przebieg samej trasy przyłączeniowej.

Najpierw ustal moc, dokumenty i trasę kabla

  • Moc przyłączeniowa powinna wynikać z tego, co naprawdę będzie pracowało jednocześnie, a nie z sumy wszystkich urządzeń.
  • Do rozpoczęcia procedury potrzebujesz zwykle tytułu prawnego do działki, planu zabudowy i podstawowych danych technicznych obiektu.
  • W domu jednorodzinnym najczęściej wybiera się zasilanie trójfazowe 400 V, bo daje większy zapas niż układ jednofazowy.
  • Koszt zależy przede wszystkim od mocy, rodzaju przyłącza, długości odcinka i lokalnej taryfy operatora.
  • Jeśli w planach są pompa ciepła, płyta indukcyjna albo ładowarka auta, lepiej przewidzieć zapas już na starcie.

Co obejmuje podłączenie domu do sieci

W rozmowach o energii łatwo wrzucić wszystko do jednego worka, ale technicznie to kilka różnych elementów. Przyłącze łączy sieć dystrybutora z Twoją nieruchomością, punkt przyłączenia pokazuje miejsce tego połączenia, a instalacja wewnętrzna zaczyna się po stronie domu. To rozróżnienie ma znaczenie, bo operator zwykle odpowiada za swoją część, a elektryk budowlany za resztę.

Pojęcie Co oznacza w praktyce
Przyłącze Odcinek, który doprowadza energię z sieci do granicy obiektu lub złącza.
Punkt przyłączenia Miejsce technicznego połączenia z siecią dystrybucyjną.
Układ pomiarowo-rozliczeniowy Licznik i osprzęt, na podstawie których rozlicza się zużycie prądu.
Moc przyłączeniowa Najwyższa moc, jaką operator rezerwuje dla budynku.
OSD Operator systemu dystrybucyjnego, czyli lokalny dystrybutor energii.

Najczęściej problem zaczyna się wtedy, gdy inwestor zakłada, że „jakoś to będzie”, a potem okazuje się, że zbyt mała moc nie udźwignie indukcji, pompy ciepła i ładowania samochodu jednocześnie. Dlatego do tematu podchodzę zawsze od planu wyposażenia domu, a dopiero później od papierów. To prowadzi naturalnie do procedury, która w Polsce jest dość uporządkowana, ale wymaga cierpliwości.

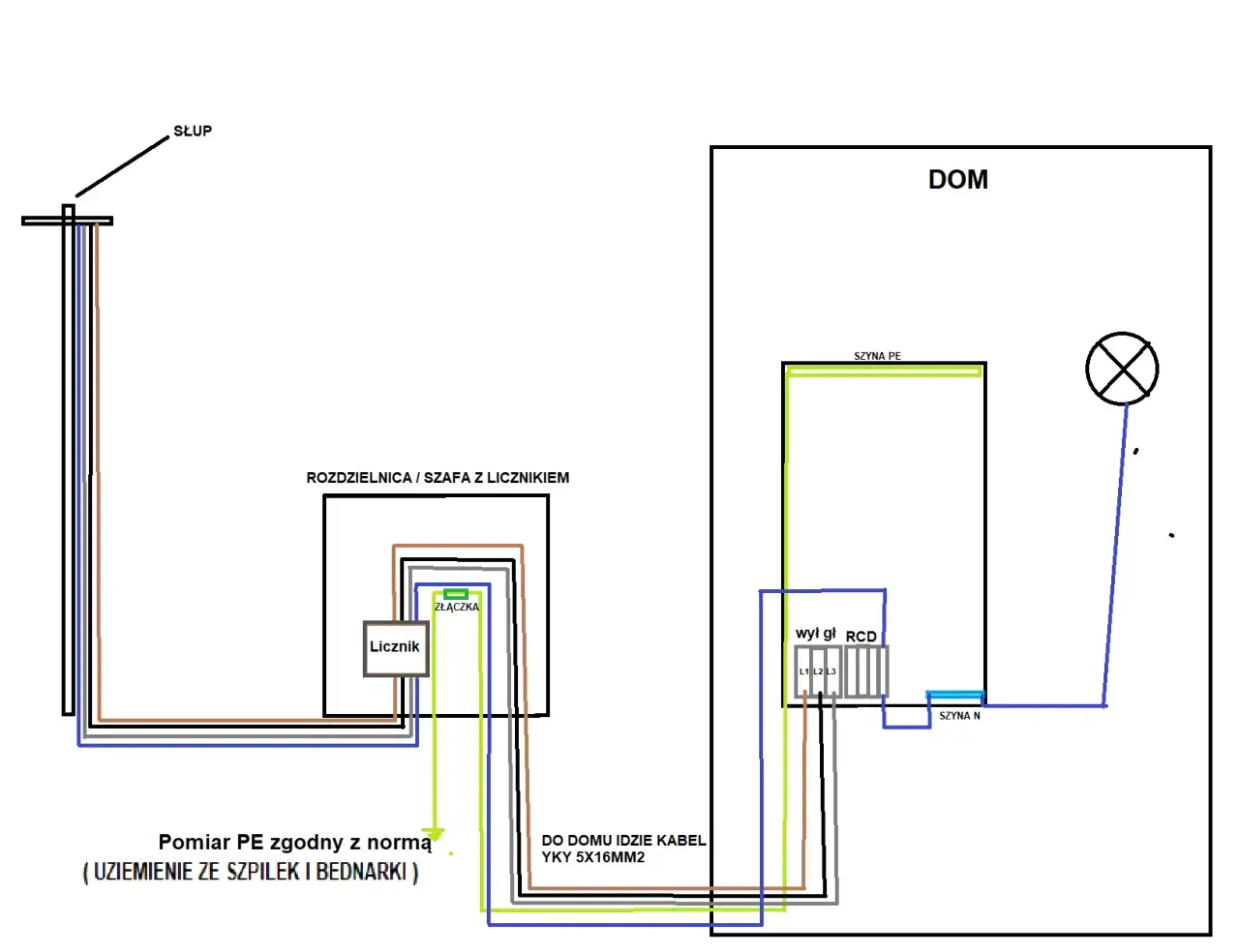

Schemat przyłącza elektrycznego: od słupa przez licznik w rozdzielnicy do domu, z uziemieniem i wyłącznikiem różnicowoprądowym.

Jak przebiega procedura od wniosku do zasilania

W praktyce całość składa się z kilku prostych kroków, tylko rzadko dzieją się one błyskawicznie. Przy kompletnym wniosku dla domu jednorodzinnego najczęściej mówimy o około 21-30 dniach na wydanie warunków, ale sama realizacja przyłączenia może zająć dłużej, jeśli trzeba wykonać roboty w terenie albo uzgodnić trasę kabla.

  1. Sprawdzasz lokalnego dystrybutora i pobierasz właściwy wniosek dla domu lub działki.
  2. Składasz wniosek o warunki przyłączenia z kompletem załączników i parametrami obiektu.
  3. Otrzymujesz warunki i projekt umowy, czyli techniczne zasady podłączenia oraz zakres prac.
  4. Podpisujesz umowę i czekasz na wykonanie przyłącza po stronie operatora albo wspólnie z wykonawcą, zależnie od modelu realizacji.
  5. Po odbiorze technicznym następuje montaż układu pomiarowego i zawarcie właściwej umowy na dostawę energii.

Przy domu jednorodzinnym dobrze działa zasada: im wcześniej złożysz wniosek, tym mniej niespodzianek na etapie stanu surowego. Ja traktuję to jako element harmonogramu budowy, a nie późniejszy dodatek. Zanim jednak wypełnisz formularz, warto wiedzieć, co właściwie wpisuje się do wniosku.

Jakie dokumenty przygotować, żeby nie wracać do wniosku

To nie jest najbardziej widowiskowa część całego procesu, ale właśnie tutaj najczęściej pojawiają się opóźnienia. Operator musi wiedzieć, gdzie stoi lub będzie stał budynek, kto ma prawo dysponować nieruchomością i jakiej mocy oczekujesz. Bez tego wniosek bywa po prostu niekompletny.

Dokument lub informacja Po co jest potrzebna
Tytuł prawny do działki Potwierdza, że możesz wystąpić o przyłączenie na danej nieruchomości.
Plan zabudowy lub szkic sytuacyjny Pokazuje położenie domu względem istniejącej sieci i sąsiednich obiektów.
Adres, numer działki, dane kontaktowe Ułatwiają identyfikację inwestycji i sprawną korespondencję.
Planowana moc i liczba faz Pomagają operatorowi dobrać parametry techniczne przyłącza.
Informacja o terminie rozpoczęcia poboru energii Wskazuje, kiedy budynek ma zacząć być zasilany.

W praktyce warto dołączyć też wszystko, co upraszcza rozmowę z operatorem: rzut działki, orientacyjną lokalizację złącza i krótką listę dużych odbiorników, które planujesz w domu. To drobiazgi, ale często skracają wymianę pism o kilka dni. Gdy formalności są już pod kontrolą, najczęściej pojawia się najważniejsze pytanie: ile to wszystko będzie kosztować.

Ile kosztuje przyłączenie i skąd biorą się różnice

Tu nie ma jednej ogólnopolskiej ceny, bo opłatę wylicza lokalny operator według swojej taryfy. W praktyce na rachunek składają się trzy rzeczy: moc przyłączeniowa, rodzaj przyłącza i długość odcinka. Jeśli trzeba przekroczyć 200 metrów, dołącza się dodatkową stawkę za każdy kolejny metr, a przy trudniejszych warunkach dochodzą jeszcze rzeczywiste nakłady na budowę lub przebudowę infrastruktury.

Co wpływa na cenę Dlaczego ma znaczenie Na co uważać
Moc Im większy zapas, tym wyższa opłata za rezerwację mocy w sieci. Nie przewymiaruj jej „na wszelki wypadek”, ale nie zaniżaj pod przyszłe urządzenia.
Rodzaj przyłącza Kablowe i napowietrzne mają inne stawki i inne wymagania terenowe. W nowych domach kablowe jest zwykle praktyczniejsze, choć droższe.
Długość trasy Każdy dodatkowy metr może realnie podbić koszt inwestycji. To często większy wpływ na budżet niż sama taryfa za kW.
Warunki lokalne Czasem trzeba budować złącze, przebudować fragment sieci albo uzgodnić służebność. Tu najłatwiej o opóźnienia i koszty poboczne.
VAT Do kwot netto dolicza się 23% podatku. Wycena brutto bywa zaskoczeniem, jeśli patrzysz tylko na stawkę netto.

Żeby pokazać skalę różnic, wystarczy spojrzeć na 2026 rok: w taryfie TAURON Dystrybucja stawka dla niskiego napięcia wynosi 35,43 zł/kW netto przy przyłączu napowietrznym i 73,63 zł/kW netto przy kablowym, a w taryfie PGE Dystrybucja odpowiednio 15,84 zł/kW netto i 92,02 zł/kW netto. To dobry dowód, że nie ma sensu szukać jednej „średniej ceny” dla całej Polski.

Dla porównania: przy mocy 12 kW sam składnik opłaty wynosi 883,56 zł netto w wariancie kablowym TAURON i 425,16 zł netto w wariancie napowietrznym, zanim doliczysz VAT oraz ewentualne roboty dodatkowe. To dobrze pokazuje, że rodzaj przyłącza potrafi zmienić koszt o kilkaset złotych już na starcie. Przy odcinku dłuższym niż 200 metrów różnice rosną jeszcze szybciej, więc właśnie długość trasy często decyduje o końcowej kwocie. To prowadzi do kolejnej, ważniejszej niż się wydaje decyzji - jaką moc wybrać, żeby nie przepłacić i nie żałować po przeprowadzce.

Jak dobrać moc przyłączeniową bez zgadywania

Najgorszy błąd, jaki widzę przy nowych domach, to liczenie mocy „na oko”. Lepiej patrzeć na to, co może działać jednocześnie, niż sumować wszystkie tabliczki znamionowe urządzeń. Inaczej liczy się dom z samym ogrzewaniem gazowym, a inaczej budynek z pompą ciepła, płytą indukcyjną i ładowarką do auta.

Scenariusz Praktyczny punkt startowy Dlaczego
Mały dom bez energochłonnych urządzeń 10-12 kW Wystarcza przy umiarkowanym zużyciu i małej liczbie odbiorników.
Typowy dom z płytą indukcyjną 12-16 kW To rozsądny zapas na codzienne użytkowanie bez ciągłych ograniczeń.
Dom z pompą ciepła 15-20 kW Tu ważny jest szczyt poboru, zwłaszcza zimą.
Pompa ciepła i ładowarka auta 18-25 kW Warto od razu myśleć o 3 fazach i zarządzaniu obciążeniem.

Jeżeli mam wskazać jedną zasadę, to jest nią zapas na przyszłość, ale bez przesady. Dodatkowe 2-4 kW potrafią uratować komfort, natomiast sztuczne zawyżanie mocy tylko po to, by „mieć święty spokój”, zwykle nie ma sensu ekonomicznego. W nowym domu często bardziej opłaca się rozsądny margines i dobra automatyka niż bardzo wysoka rezerwa. A kiedy moc jest już przemyślana, zostaje jeszcze jeden obszar, na którym potykają się nawet starannie przygotowane inwestycje.

Najczęstsze błędy, które opóźniają cały proces

W tej części zwykle nie ma spektakularnych błędów technicznych. Są za to drobne decyzje, które potrafią przesunąć termin zasilania o tygodnie. Najczęściej widzę powtarzający się schemat: ktoś zaczyna budowę bez pełnej dokumentacji, a potem liczy, że formalności „same się dopną”.

  • Za późne złożenie wniosku - formalności zaczynają się dopiero wtedy, gdy prąd jest naprawdę potrzebny, czyli za późno.
  • Zaniżona moc - dziś oszczędność, jutro kłopot z wyłączającym się zabezpieczeniem.
  • Brak planu trasy - jeśli kabel ma iść przez trudny teren, koszt i czas rosną szybciej niż zakłada inwestor.
  • Mylenie przyłącza tymczasowego z docelowym - to dwa różne rozwiązania i dwa różne koszty.
  • Niekompletny wniosek - brak jednego załącznika potrafi zatrzymać całą sprawę.
  • Pomijanie przyszłych urządzeń - pompa ciepła czy ładowarka auta zwykle pojawiają się później, ale warto uwzględnić je od razu.

W praktyce dobrze przygotowana dokumentacja i realistyczna moc są ważniejsze niż „szybkie załatwienie sprawy”. To właśnie one najczęściej rozstrzygają, czy wszystko pójdzie płynnie, czy zacznie się wymiana pism i korekty projektu. Na koniec zostawiam jeszcze krótką listę rzeczy, które sam sprawdzam przed podpisaniem umowy, bo to właśnie tam najłatwiej złapać ostatnie, kosztowne szczegóły.

Co sprawdzam przed podpisaniem umowy, żeby potem nie wracać do projektu

Zanim zaakceptuję warunki, zawsze sprawdzam trzy rzeczy: miejsce złącza, zaplanowaną moc i zgodność przebiegu przyłącza z układem działki. To moment, w którym można jeszcze zmienić więcej niż po zakończeniu budowy, a poprawka na papierze jest znacznie tańsza niż przeróbka po wykonaniu ogrodzenia, podjazdu czy tarasu.

  • Czy złącze będzie dostępne bez rozbierania zagospodarowania działki.
  • Czy trasa kabla nie koliduje z planowanym podjazdem, bramą, drzewami i instalacjami ogrodowymi.
  • Czy przewidziano miejsce na licznik i rozdzielnię w części technicznej domu.
  • Czy moc ma zapas na urządzenia planowane za 2-3 lata, a nie tylko na stan obecny.
  • Czy w projekcie domu nie ma rozjazdu między tym, co zapisano w dokumentach, a tym, co naprawdę ma stanąć na działce.

Jeśli miałbym sprowadzić cały temat do jednego zdania, powiedziałbym tak: nie traktuj podłączenia energii jako formalności pobocznej, tylko jako element projektu domu. Dobrze policzona moc, sensownie wybrany wariant techniczny i komplet dokumentów zwykle oszczędzają więcej pieniędzy i nerwów niż późniejsze poprawki, a przy budowie domu to właśnie takie decyzje robią największą różnicę.

FAQ - Najczęstsze pytania

Artykuł podaje praktyczne punkty startowe: 12-16 kW dla typowego domu z płytą indukcyjną, 15-20 kW przy pompie ciepła i 18-25 kW, gdy dochodzi pompa ciepła oraz ładowarka auta. Najlepiej liczyć moc na podstawie urządzeń, które mogą działać jednocześnie, a nie sumy wszystkich tabliczek znamionowych.

Najważniejsze są: tytuł prawny do działki, plan zabudowy lub szkic sytuacyjny, adres i numer działki, dane kontaktowe, planowana moc oraz liczba faz. Warto też dołączyć rzut działki i orientacyjną lokalizację złącza, bo to zwykle skraca wymianę pism z operatorem.

Przy kompletnym wniosku warunki przyłączenia są najczęściej wydawane w około 21-30 dni. Sama realizacja może potrwać dłużej, jeśli trzeba wykonać roboty w terenie, uzgodnić trasę kabla albo wykonać dodatkowe prace po stronie operatora.

Kluczowe są moc przyłączeniowa, rodzaj przyłącza i długość trasy. Przy odcinku dłuższym niż 200 metrów dochodzi dodatkowa stawka za każdy kolejny metr, a do całości trzeba doliczyć 23% VAT. Duże znaczenie mają też lokalne taryfy i ewentualne prace dodatkowe.

Warto sprawdzić miejsce złącza, przebieg kabla względem podjazdu, bramy, drzew i instalacji ogrodowych, a także miejsce na licznik i rozdzielnię. Dobrze też upewnić się, że moc ma zapas na urządzenia planowane za 2-3 lata, a nie tylko na obecny stan domu.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

przyłącza moc liczniki złącza trójfazowość

Udostępnij artykuł

Autor Liwia Dudek
Liwia Dudek
Nazywam się Liwia Dudek i od 15 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zaczęło się już w dzieciństwie, kiedy z pasją obserwowałam, jak zmieniają się przestrzenie wokół mnie. W ciągu tych lat zdobyłam doświadczenie, które pozwala mi zrozumieć zarówno techniczne aspekty budowy, jak i estetykę aranżacji wnętrz. Lubię dzielić się wiedzą na temat najnowszych trendów, praktycznych rozwiązań oraz tego, jak w prosty sposób można poprawić funkcjonalność i wygląd przestrzeni. Pracując nad artykułami, zawsze staram się weryfikować źródła i porównywać różne informacje, aby dostarczyć czytelnikom rzetelne i zrozumiałe treści. Moim celem jest nie tylko informowanie, ale także ułatwienie zrozumienia skomplikowanych zagadnień związanych z budownictwem i aranżacją wnętrz. Chcę, aby każdy mógł odnaleźć inspirację i praktyczne wskazówki, które pomogą mu w realizacji własnych projektów.
