Żelbetowa płyta nośna, czyli strop monolityczny, daje konstrukcji dużą sztywność, dobrze znosi obciążenia śniegiem i świetnie sprawdza się tam, gdzie dach ma być częścią zwartej, cięższej bryły domu. W praktyce nie chodzi tylko o sam beton, ale o cały układ: zbrojenie, szalunek, spadki, izolację cieplną i szczelne odwodnienie. Poniżej rozpisuję, kiedy takie rozwiązanie ma sens, jak wygląda wykonanie, ile zwykle kosztuje i gdzie najłatwiej popełnić błąd.
Co warto wiedzieć przed wyborem tej konstrukcji
- To rozwiązanie stawia na sztywność i nośność, dlatego dobrze znosi ciężki dach, śnieg i dodatkowe obciążenia, np. taras albo instalację PV.
- Najlepiej działa w dobrze zaprojektowanym stropodachu, gdzie liczą się spadek, odwodnienie i szczelna hydroizolacja.
- Wykonanie trwa dłużej, bo potrzebne są szalunek, podparcie, betonowanie i dojrzewanie betonu.
- Koszt zwykle rośnie z komplikacją bryły, liczbą otworów, grubością płyty i ilością stali.
- To nie jest uniwersalne rozwiązanie dla każdego domu; przy małej, prostej bryle i napiętym budżecie lżejsza technologia bywa rozsądniejsza.
Jak działa żelbetowa płyta nośna pod dachem
W domu z płaskim dachem taka płyta przejmuje funkcję nośną całego górnego zamknięcia budynku. Na niej opierają się kolejne warstwy dachu, a w razie potrzeby także taras, attyka, kominy, panele fotowoltaiczne czy punkty serwisowe. Największą zaletą jest to, że obciążenia rozkładają się równomiernie, więc konstrukcja dobrze radzi sobie z dużymi powierzchniami i nieregularnym rzutem budynku.
Jeżeli patrzę na ten element z perspektywy wykonawczej, widzę przede wszystkim sztywność całego ustroju. Taka płyta lepiej stabilizuje ściany i znosi obciążenia punktowe niż wiele rozwiązań lżejszych. Ma też jedną praktyczną zaletę, o której inwestorzy czasem zapominają: wysoka masa poprawia komfort akustyczny i bezwładność cieplną, czyli dom wolniej się wychładza i wolniej się nagrzewa.
W domu z dachem płaskim trzeba jednak pamiętać, że sama płyta nie wystarczy. Dach i strop działają tu jako jeden układ, a woda musi mieć gdzie spłynąć. Dlatego już na etapie projektu trzeba przewidzieć spadek, odwodnienie i detale przy attykach oraz przejściach instalacyjnych.
Kiedy taki układ ma sens, a kiedy lepiej go odpuścić
Najczęściej polecam go wtedy, gdy bryła domu jest bardziej wymagająca niż standardowy prostokąt. Dobrze wypada przy dużych salonach bez gęstego podziału ścianami, przy domach z dachem płaskim, przy tarasach nad częścią budynku albo tam, gdzie planowana jest większa masa wykończenia na górze.
Sprawdza się szczególnie gdy
- rzut domu jest nieregularny i potrzebujesz swobody projektowej,
- planowany jest dach płaski, zielony albo użytkowy taras,
- na górze mają pojawić się cięższe instalacje lub większe obciążenia,
- ważna jest dobra akustyka między kondygnacjami,
- chcesz mieć solidną bazę pod przyszłe przeróbki, np. dołożenie instalacji.
Przeczytaj również: Attyka na dachu płaskim - co trzeba sprawdzić przed odbiorem
Lepiej poszukać lżejszej alternatywy gdy
- zależy ci na krótkim czasie realizacji,
- budżet jest napięty już na etapie stanu surowego,
- projekt jest prosty i nie wymaga dużych rozpiętości,
- ekipa ma problem z dostępem do ciężkiego sprzętu lub pełnego szalunku,
- nie chcesz zwiększać ciężaru całego budynku i obciążać fundamentów.
W praktyce największy błąd polega na tym, że inwestor wybiera cięższą konstrukcję tylko dlatego, że „tak jest solidniej”. Solidność ma sens wtedy, gdy wynika z potrzeb projektu. Jeśli bryła domu jest prosta i ma być szybko zamknięta, lżejszy system może dać lepszy efekt finansowy i organizacyjny.

Jak wygląda wykonanie od szalunku po dojrzewanie betonu
Wykonanie zaczyna się od projektu konstrukcyjnego, a nie od zamawiania betoniarki. Projektant dobiera grubość płyty, układ zbrojenia, miejsca podparcia i strefy wzmocnione tam, gdzie pojawią się większe obciążenia. Przy typowych domach jednorodzinnych spotyka się najczęściej płyty o grubości około 15-16 cm przy rozpiętości do około 6 m, a przy większych wymaganiach grubość rośnie zwykle do około 20 cm lub więcej.

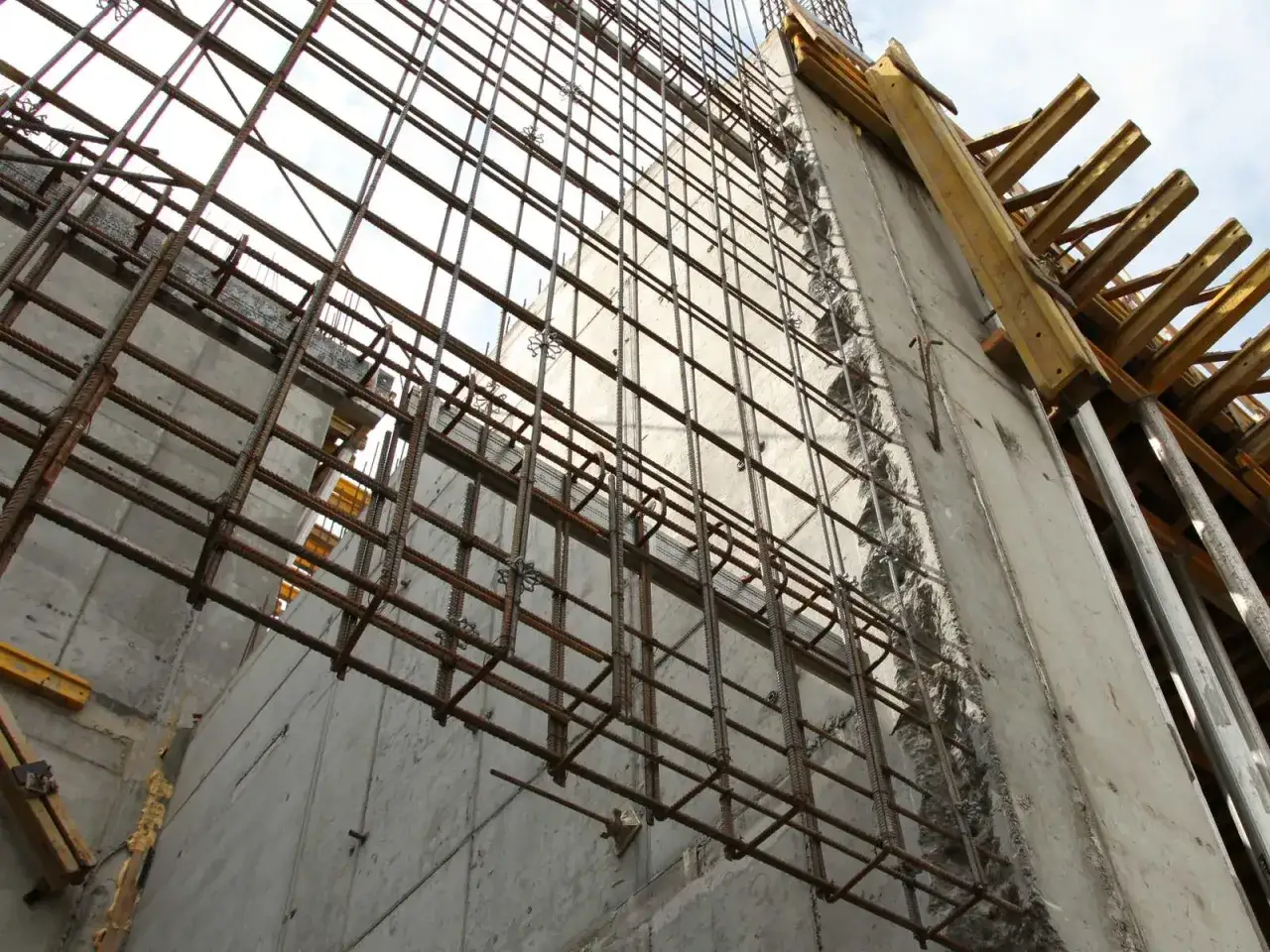

- Szalunek i stemple - trzeba przygotować stabilne deskowanie, które utrzyma ciężar mieszanki do czasu związania betonu.
- Zbrojenie - układa się pręty zgodnie z projektem, często w układzie dwukierunkowym, czyli pracującym w dwóch osiach naraz.
- Otwory i osadzenia - przed betonowaniem trzeba przewidzieć kominy, przepusty instalacyjne, mocowania i ewentualne podciągi.
- Betonowanie - mieszankę trzeba rozprowadzić równomiernie i zawibrować, żeby uniknąć pustek i osłabień.
- Pielęgnacja - świeży beton wymaga ochrony przed zbyt szybkim wysychaniem, mrozem i przegrzaniem.
- Rozszalowanie - podpory usuwa się dopiero wtedy, gdy pozwala na to projekt i rzeczywisty przyrost wytrzymałości.
Tu nie ma drogi na skróty. Beton potrzebuje czasu, a pełną wytrzymałość osiąga zwykle po około 28 dniach. Zbyt szybkie zdejmowanie podpór albo dokładanie obciążeń to proszenie się o rysy, ugięcia i późniejsze problemy z warstwami dachu.
Warstwy dachu, których nie wolno traktować jako dodatku
Na takim stropie najważniejsza jest kolejność warstw. Sama płyta jest nośna, ale o trwałości decydują dopiero kolejne elementy, zwłaszcza w stropodachu niewentylowanym. Jeśli któryś z nich zostanie pominięty albo źle połączony z sąsiednimi detalami, dach może przeciekać, łapać kondensację albo tworzyć mostki termiczne.
| Warstwa lub detal | Po co jest | Na co uważać |
|---|---|---|
| Paroizolacja | Ogranicza przenikanie pary wodnej z wnętrza do izolacji | Nieszczelności przy łączeniach i przejściach instalacyjnych |
| Izolacja termiczna | Ogranicza straty ciepła i poprawia komfort | Zbyt mała grubość, niedociągnięte krawędzie, mostki przy wieńcu |
| Warstwa spadkowa | Wprowadza odpływ wody do wpustów lub rynien | Brak spadku albo spadek „na oko” bez projektu |
| Hydroizolacja | Chroni konstrukcję przed wodą opadową | Złe zgrzanie, uszkodzenia mechaniczne, niedokładne obróbki |
| Attyka i obróbki | Zamyka połać i zabezpiecza krawędzie | Odsłonięte naroża, za krótkie wywinięcia, brak szczelnego połączenia |
W dachach płaskich trzymam się zasady, że woda zawsze szuka najsłabszego miejsca. Dlatego lepiej dołożyć staranności przy detalach niż później tłumaczyć przeciek „zmęczeniem materiału”. Jeśli konstrukcja ma działać latami, projekt musi przewidzieć nawet te miejsca, które na budowie wydają się drugorzędne.
Ile to kosztuje i od czego najczęściej rośnie cena
Wycena takiej konstrukcji jest bardziej zmienna, niż wielu inwestorów zakłada. Najczęściej koszt podnoszą: większa grubość płyty, więcej stali, skomplikowany szalunek, otwory instalacyjne, liczba podpór oraz logistyka betonowania. Ja zawsze pytam ekipę nie tylko o beton i zbrojenie, ale też o wynajem deskowania, stempli, pompę do betonu i ewentualne poprawki po stronie cieśli.
| Czynnik | Wpływ na koszt |
|---|---|
| Rozpiętość i grubość płyty | Im większy rozstaw ścian, tym więcej betonu i stali |
| Kształt budynku | Załamania, wykusze i uskoki zwiększają roboczogodziny |
| Liczba otworów | Kominy, klatki schodowe i przepusty wymagają dodatkowych wzmocnień |
| Warunki na budowie | Trudny dojazd i brak miejsca na magazynowanie podnoszą koszty organizacyjne |
| Region i termin | Ceny ekip, materiałów i transportu różnią się lokalnie oraz sezonowo |
Orientacyjnie w wycenach wykonawczych z 2026 roku często pojawiają się widełki rzędu 480-650 zł/m2 przy prostszym zakresie prac i 550-750 zł/m2 przy bardziej skomplikowanej bryle. To nie jest sztywna stawka, ale dobry punkt odniesienia do rozmowy z wykonawcą. Jeśli ktoś podaje cenę wyraźnie niższą, sprawdziłbym bardzo dokładnie, co dokładnie wchodzi do zakresu: czy jest deskowanie, zbrojenie, beton, pompa, rozbiórka i sprzątanie.
Największy błąd kosztowy widzę wtedy, gdy inwestor porównuje wyłącznie cenę „za wylanie”, a nie pełen pakiet. W praktyce właśnie dodatki organizacyjne i poprawne wykonanie detali robią różnicę między tanim etapem budowy a późniejszą awarią dachu.
Jak wypada na tle innych rozwiązań
Jeżeli wybór dotyczy tylko samego stropu pod dach, to porównanie ma sens, bo każda technologia zachowuje się inaczej przy innych bryłach i budżetach. Najkrócej mówiąc: płyta żelbetowa daje największą swobodę i sztywność, rozwiązania gęstożebrowe bywają lżejsze organizacyjnie, a prefabrykaty wygrywają tempem montażu.
| Rozwiązanie | Mocne strony | Słabsze strony | Najlepsze zastosowanie |
|---|---|---|---|
| Płyta żelbetowa | Duża nośność, sztywność, swoboda projektowa | Więcej czasu, cięższa konstrukcja, wyższa cena wykonania | Dach płaski, duże rozpiętości, cięższe obciążenia |
| Strop gęstożebrowy | Popularny, łatwiejszy logistycznie, często tańszy przy prostych układach | Ograniczenia przy nieregularnej bryle i większych obciążeniach | Proste domy jednorodzinne z klasycznym układem ścian |
| Prefabrykaty | Szybki montaż, mniej prac mokrych, przewidywalny harmonogram | Potrzeba transportu i dźwigu, mniejsza elastyczność detali | Gdy liczy się czas i projekt pasuje do modułu elementów |
Jeśli miałbym wskazać jedną rzecz, która naprawdę rozstrzyga wybór, byłaby to nie cena katalogowa, ale geometria budynku i planowane obciążenia. Przy prostym domu można dobrze wygrać czasem i budżetem, ale przy bardziej ambitnej bryle próba oszczędzania na konstrukcji zwykle wraca potem w postaci problemów wykonawczych.
Co sprawdzić w projekcie, zanim zamówisz beton
Na etapie projektu najważniejsze są rzeczy, które później trudno poprawić bez kosztownych przeróbek. Zanim zaakceptuję rozwiązanie, zawsze sprawdzam kilka punktów, bo to one decydują, czy dach będzie pracował bezpiecznie i czy hydroizolacja da się wykonać bez kompromisów.
- Obciążenia stałe i zmienne - dach musi uwzględniać śnieg, wiatr, warstwy wykończeniowe i ewentualne instalacje.
- Spadki i odwodnienie - woda ma mieć jasno wyznaczoną drogę do wpustów, rynien lub przelewów awaryjnych.
- Mostki termiczne - wieniec, attyka i połączenia ścian z płytą wymagają bardzo dobrego docieplenia.
- Przepusty instalacyjne - lepiej przewidzieć je od razu niż później kuć w gotowym betonie.
- Detal przy krawędziach - obróbki blacharskie, zakończenia papy i połączenia z attyką muszą być rozrysowane, nie „ustalane w terenie”.
- Harmonogram prac - beton potrzebuje czasu, więc dalsze roboty trzeba zaplanować bez pośpiechu.
W praktyce to właśnie ten etap odróżnia dobrze prowadzoną budowę od chaotycznej. Jeśli projekt jest dopięty, ekipa pracuje szybciej, a ryzyko poprawek spada wyraźnie już po pierwszym betonowaniu.
Detale, które decydują o tym, czy dach wytrzyma lata
Najwięcej problemów nie bierze się z samej płyty, tylko z detali, które przez pierwsze tygodnie wyglądają niegroźnie. Z mojego doświadczenia wynika, że jeśli coś ma później przeciekać, pękać albo łapać wilgoć, to zwykle zawodzi jeden z kilku powtarzalnych elementów.
- Za mały spadek - woda stoi na połaci i szybciej niszczy pokrycie.
- Słaba paroizolacja - para wodna wnika w warstwy dachu i kondensuje w chłodniejszych miejscach.
- Nieciągła hydroizolacja - pojedyncza szczelina przy wpusie lub attyce potrafi unieruchomić cały detal.
- Zbyt wczesne obciążenie - świeży beton i niedojrzała konstrukcja źle znoszą pośpiech.
- Brak miejsca na serwis - jeśli dach ma instalacje, trzeba zostawić dostęp do ich późniejszej kontroli.
Jeżeli mam zostawić jedną praktyczną myśl na koniec, to właśnie tę: przy dachu na ciężkiej płycie nie wygrywa sam materiał, tylko precyzja wykonania całego układu. Gdy projekt, izolacja i odwodnienie są dopracowane razem, konstrukcja odwdzięcza się trwałością i spokojem na lata, a to w budowie domu ma większą wartość niż chwilowa oszczędność na jednym etapie.
